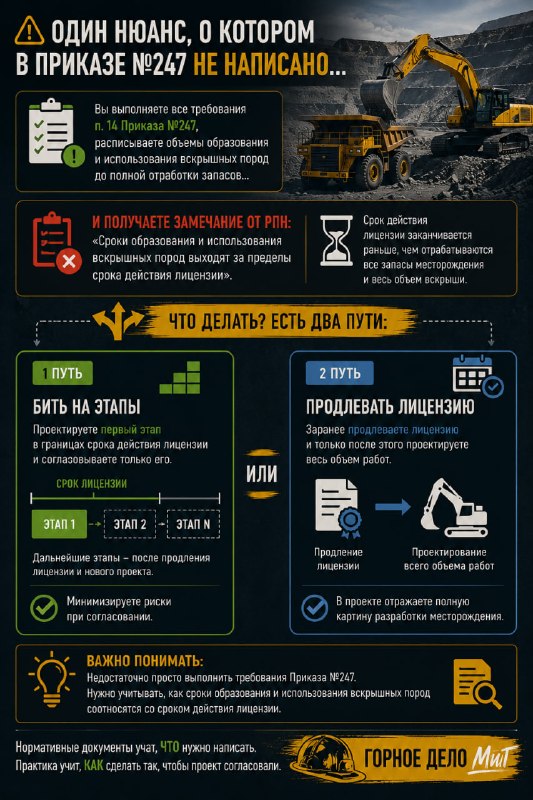

💬Вчера рассказал, что должно быть написано про вскрышные породы в техническом проекте.
Но из практики есть один очень важный нюанс, с которым сталкиваются многие проектировщики.
📌 Довольно часто срок действия лицензии заканчивается раньше, чем предприятие успевает полностью отработать запасы месторождения.
Соответственно, не успевает образоваться и использоваться весь объем вскрышных пород, который предусмотрен проектом.
🔍И вот здесь возникает интересная ситуация.
Если в техническом проекте сразу расписать образование и использование всей вскрыши до полной отработки месторождения, то нередко можно получить замечание при согласовании.
🔈Логика замечания примерно такая:
Сроки образования и использования вскрышных пород выходят за пределы срока действия лицензии.
Формально — замечание выглядит логичным.
❗️Но фактически проектировщик оказывается перед выбором.
🔹 Первый путь — разбивать проект на этапы и проектировать только тот объем работ, который укладывается в действующий срок лицензии.
🔹 Второй путь — заниматься продлением лицензии (тут тоже вилка- либо в рамках п.20.2 ПП 2127, либо на "общих" основаниях, но это сложнее).
Именно поэтому сегодня при разработке раздела по использованию вскрышных пород недостаточно просто выполнить требования Приказа №247.
📌Нужно еще понимать, как они будут соотноситься со сроками действия лицензии.
💬 На мой взгляд, именно такие нюансы и отличают "проект, который соответствует приказу" от проекта, который действительно пройдет согласование с первого раза.
Нормативные документы учат, что нужно написать. Практика учит, как сделать так, чтобы проект согласовали.
