Проекты в Agile. Как сделать удобный проектный план
👆 Дано:
Ты - руководитель проекта, в крупной компании, которая живет по Agile. Проект представляет собой сквозную доработку нескольких (n > 3) продуктов, +/- создание нового продукта, +/- создание нового клиентского опыта.
👉 Задача:
Cделать план проекта, чтобы всем было удобно им пользоваться.
🆒 Хорошая новость:
В таком проекте не нужно управлять каждой атомарной задачей и согласовывать ее с каждым из исполнителей - т.к. исполнители входят в продуктовую команду и управляются в Agile-церемониях, например по планированию спринта или на дейли.
Получается, что достаточно синхронизировать владельцев продуктов (ВП) между собой и с важными внешними вехами и ограничениями. При этом, каждому из ВП делегируется управление задачами и ресурсами команды, их балансировка, приоритезация и детальное планирование в целом.
📊 Что тогда остается за планом?
1️⃣ Как и раньше, план должен помочь определить конечный срок проекта, ключевые вехи и правильно учесть все зависимости между работами.
2️⃣ Намного сильнее чем раньше стала презентационная роль плана.
То есть, он должен быть визуальным, понятным, и позволяющим и каждому из ВП, и высоким руководителям быстро получить ответ на базовые вопросы:
- когда внедряемся, в плане или нет, есть ли риски, нужна ли помощь, кто участвует и т.д....
Очевидно, что п.п. 1 и 2 требуют разной детальности ведения плана.
Одно дело предусмотреть все работы и их зависимости (+ риски), а другое дело - показать это понятно на нужном уровне принятия решений.
===
❗️Ок. Значит, делаем план из нескольких слоев ➡️
👁 Верхний слой - презентационный.
🎯Назначение - быстро дать руководству и ключевым участникам общую картину и почву для принятия решения.
🎯Нюансы: информация помещается не более чем на один слайд/экран - и легко всеми читается. То есть на экране примерно 6-8 строк + фокус на что-то важное
🎯Реализация - Powerpoint или аналоги. Если есть возможность - с привлечением дизайнера, которому передаешь нужные вехи.

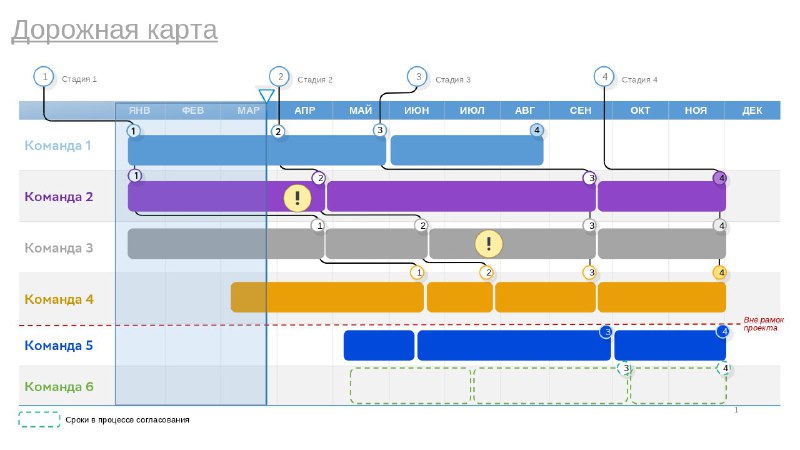

🎯Пример слайда - рис. 1.
✍️ Средний слой - для оперативного управления и рабочих коммуникаций
🎯Назначение - оперативная коммуникация между менеджерами среднего звена.
🎯Нюансы: Это он рассылается по рабочей группе, по нему проводятся оперативные совещания, на которых по нему же задаются детальные статусные вопросы.
Из этого слоя понятно, сколько всего вовлечено команд и над какими задачами работают прямо сейчас.
🎯Критерии успешности - полнота и визуальная понятность.
Полнота = все команды, все задачи, все внешние вехи, под которые надо подстроиться.
Визуальная понятность = на оперативках план не является головоломкой для постоянных участников и не требует усилий по расшифровке.
🎯Реализация - любая удобная web-платформа для командной работы, поддерживающая таблицы и визуал, например, Confluence.
🎯Пример - рис. 2
🗓Нижний слой - слой детальных работ.
🎯 Назначение - расчет плановых сроков проекта в целом через длительности работ и их взаимосвязи.
🎯Нюансы: В проекте могут быть централизованные или административные работы, которых нет в планах у команд, но от которых напрямую зависит проект и с которыми надо синхронизироваться. И есть сложные цепочки зависимостей.
Например: проведение открытого тендера по выбору подрядчика или, скажем, организация нового офиса и создание рабочих мест
🎯Реализация - MS Project или аналоги.
🎯Требований к визуализации - нет, более того, я бы не рекомендовал этот план вообще кому-то показывать.
Это - твой внутренний инструмент для расчетов, а отображение - это средний и верхний уровень.
💡 Как сделать план удобным?
План удобный - если из него быстро можно получить любое из трех представлений с минимальной ручной работой.
Оптимальная реализация: нижний уровень ведется в MS Project или аналогах, а вехи среднего и верхнего уровня в нем же рассчитываются автоматически.
Для проектов попроще бывает достаточно разово его спланировать в MS Project, далее перенести в Confluence или аналог и жить в проекте уже с этим представлением. И из него же получать вехи верхнего уровня.
==
Есть еще варианты? Велкам в комменты
