Ход строительства: жилой комплекс «Наметкин Тауэр»

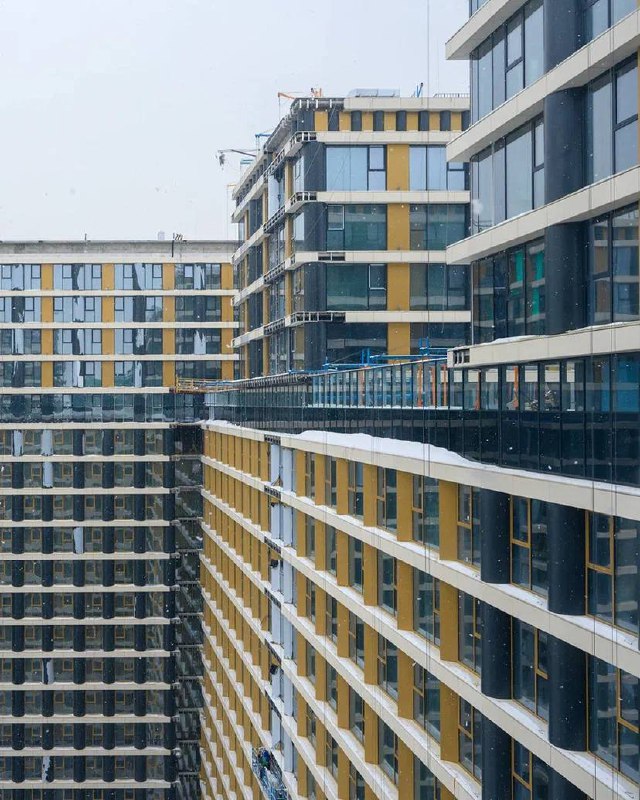

▫️общая готовность фасадных работ и остекления во всех четырёх секциях превышает 93%. Продолжается устройство фасадов, в том числе монтаж утеплителя и алюминиевых кассет
▫️на 100% завершено устройство оконных каркасов во 2-й, 3-й и 4-й секциях дома. Во 2-й секции полностью выполнена установка окон на всех 29 этажах, включая панорамное остекление 1-го этажа, где разместятся лобби и объекты инфраструктуры. На 25-м этаже завершается монтаж ограждения с последующей установкой витражных окон на террасах эксклюзивного клубного пространства — готовность этих работ составляет 95%;
▫️продолжается монтаж архитектурной подсветки — работы выполнены на 53%. Ведётся прокладка кабельных линий и установка светодиодных прожекторов;
▫️во всех четырёх секциях комплекса ведётся отделка общественных пространств — готовность работ составляет 66%. В межквартирных и лифтовых холлах продолжается укладка напольной и настенной керамогранитной плитки, покраска стен и устройство потолка. Во 2-й, 3-й и 4-й секциях выполняется облицовка лифтовых порталов, во 2-й секции монтируются таблички с номерами этажей и лотов. Параллельно продолжается отделка подземной части комплекса;
▫️завершается установка дверей: входные двери в лоты установлены на 97%, двери в общественные пространства — на 99%, на подземном уровне — на более чем 95%;
▫️во всех четырёх секциях продолжается устройство лифтового оборудования;
▫️в надземной и подземной частях дома выполняется монтаж инженерных сетей: систем электроснабжения, кондиционирования, вентиляции и противодымной защиты. На 98% завершены системы отопления и теплоснабжения надземной части комплекса, на 85% — система вентиляции и противодымной защиты. Ливневая канализация смонтирована на 69%, наружная хозяйственно-бытовая — на 99%.
