TGViewer
Channel Public Channel
Строим Групп | Новостройки | Владимир, Ковров, Иваново, Суздаль

Строим Групп | Новостройки | Владимир, Ковров, Иваново, Суздаль

@stroimgroup

ГК «Строим Групп» — один из ведущих застройщиков Владимирской области. Более 15 лет создаем среду для комфортной жизни.

🌐 stroimgroup.ru
📍 Отделы продаж:
Владимир, Суздаль: +74922600101
Ковров: +74922600102
Суздаль: +74922600108

Пн - пт, 8:30 - 17:30
Subscribers
940
Photos
2.6K
Videos
82
Links
765

Showing posts older than #2090 · Back to latest

Older Posts 3 shown
Post #2080 1.08K

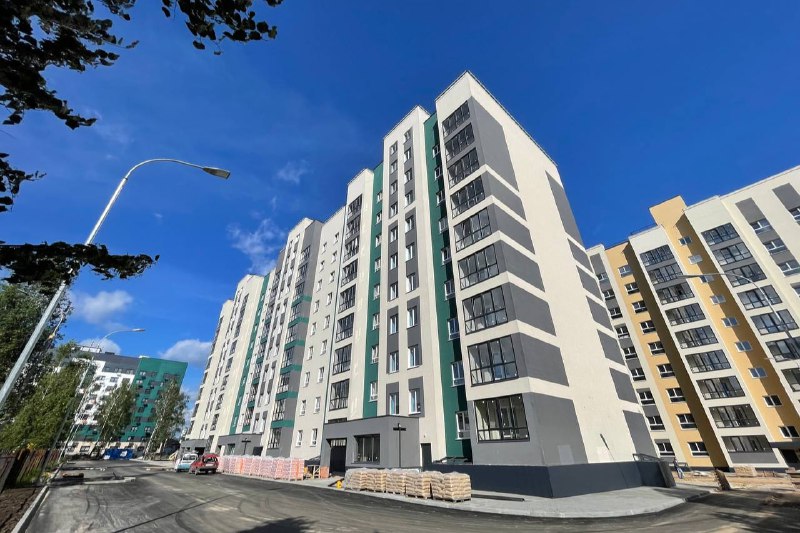

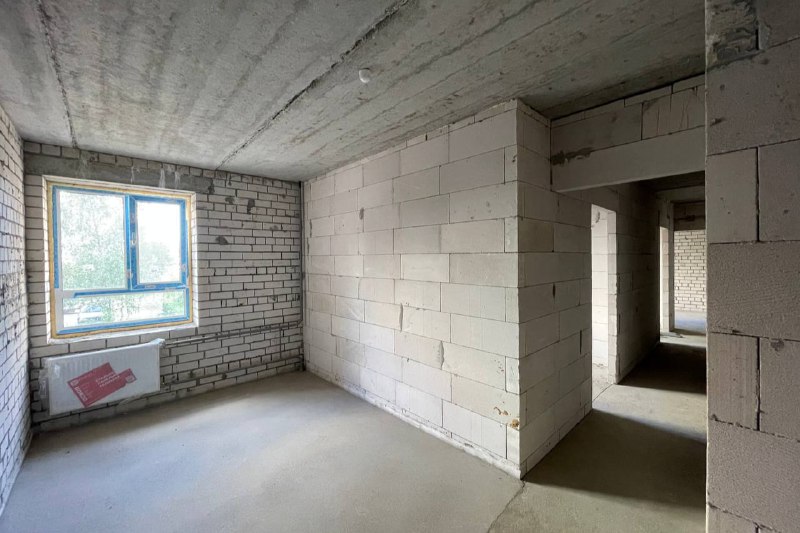

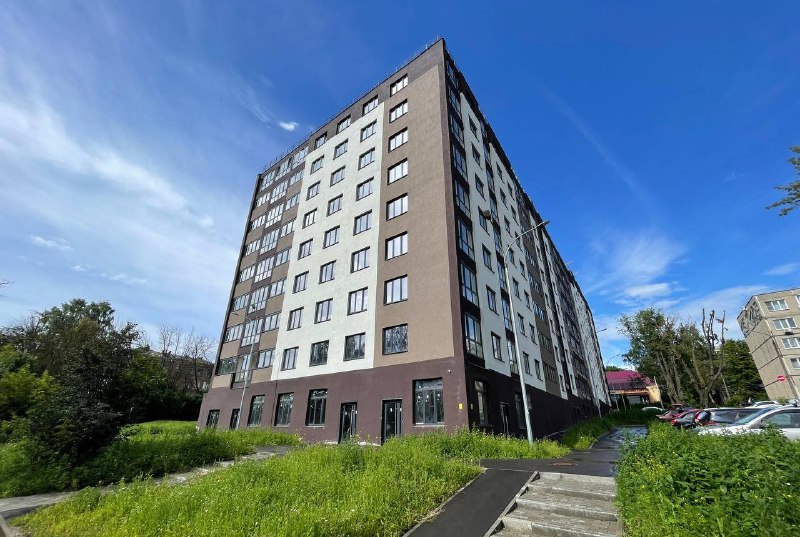

Публикуем отчет о ходе строительных работ по ЖК Фамилия за июнь!

Дом 1 (ул. Строителей, 39/3)


🚀 Выполнены следующие работы:
🔹Завершено благоустройство территории, включая укладку асфальта
🔹Завершается отделка цоколя здания — выполнено 80%
🔹Ведутся работы по установке ограждения
🔹Выполнена укладка плитки в колясочных помещениях
🔹Продолжается разводка электропроводки в квартирах, работы активно ведутся в третьем подъезде
🔹Работы по прокладке системы автополива выполнены на 70%


Дом 2 (ул. Еловая)

🚀 Выполнены следующие работы:
🔹Завершено благоустройство придомовой территории — выполнена укладка асфальта и замена песка на плодородную почву
🔹Ведётся монтаж ограждения территории
🔹Электромонтажные работы в квартирах достигли 70% готовности — завершена первая половина дома, продолжаются работы во второй
🔹Активно продолжается штукатурка квартир — выполнено около 50% от общего объема
🔹Работы по прокладке системы автополива выполнены на 70%


Дом 3 (ул. Строителей, 43/1)

🚀 Выполнены следующие работы:
🔹Монтаж системы отопления на финальной стадии — готовность 90%,
🔹Завершены работы по монтажу кровли и отделке фасадов
🔹Отделка фасадов завершена, осталась покраска части балконов и входных групп
🔹В коридорах уложена плитка на 90%, продолжается укладка плитки в местах общего пользования
🔹Отделка панелями мест общего пользования завершена на 50% от общего объёма
🔹Выполнен монтаж противопожарных дверей в МОП во 2 секции
🔹Идёт монтаж наружных сетей водопровода и канализации
🔹Продолжается монтаж сетей связи — установлены антенны и щиты на тех этажах

⚪️ Мы ждём вас в наших офисах продаж:
• г. Владимир, проспект Ленина, д. 71Б, +74922600101
• г. Ковров, проспект Ленина, д. 49,
+74922600102, 88002226001
______________________
🏢 Квартиры Строим Групп
🏘 Все новостройки города
🏠 Готовое жильё
💳 Способы покупки
📲 Контакты
  • 👍 9
  • ❤ 4
Post #2073 783

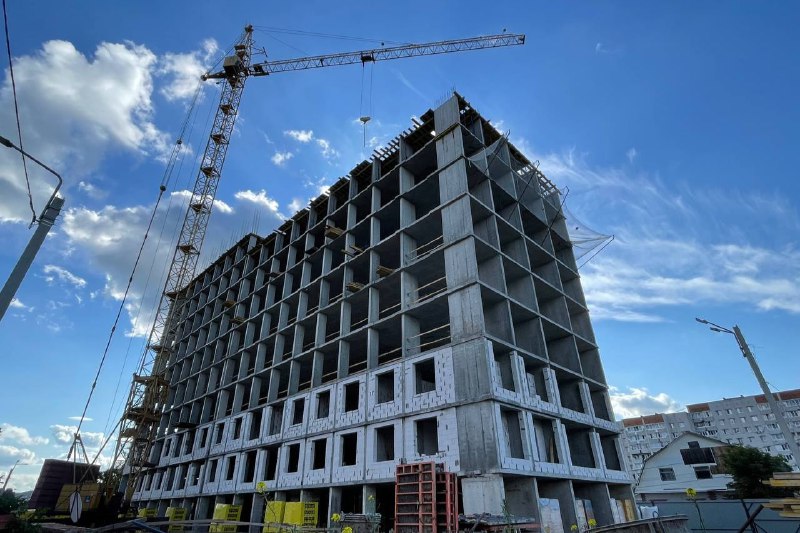

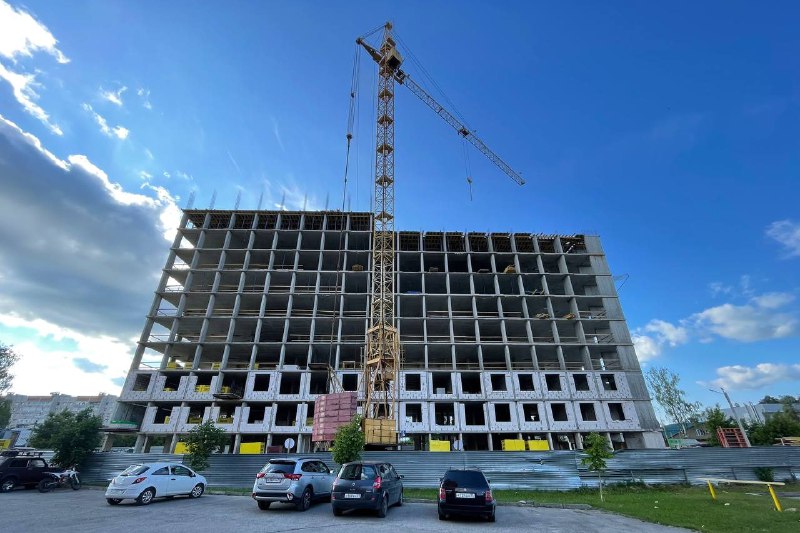

Отчет о ходе строительства ЖК Aurum за июнь!

🚀 Выполнены следующие работы:
🔹Принято 427 м³ бетона для возведения конструкций.
🔹В 1-й секции завершено бетонирование перекрытий 10-го этажа, а также вертикальных конструкций 9-го этажа.
🔹Во 2-й секции выполнено бетонирование перекрытий и вертикальных конструкций 8-го этажа, а также опалубка перекрытия над 7-м этажом.
🔹Лестничные марши смонтированы: в 1-й секции — до 9-го этажа, во 2-й — до 4-го этажа.
🔹Активно ведётся кладка газосиликатных блоков на 2-м и 3-м этажах обеих секций.
🔹Начался монтаж вентиляционных блоков на 1-м этаже, включая сварочные работы рамок под вентблоки в 1-й секции.
🔹Выполняются общестроительные работы: шлифовка и заделка технологических отверстий.

🔜 Мы продолжаем двигаться вперёд, чтобы ваш будущий дом становился всё ближе! Следите за нашими новостями, впереди ещё много интересного!

⚪️ Мы ждём вас в наших офисах продаж:
• г. Владимир, проспект Ленина, д. 71Б, +74922600101
• г. Ковров, проспект Ленина, д. 49,
+74922600102, 88002226001
______________________
🏢 Квартиры Строим Групп
🏘 Все новостройки города
🏠 Готовое жильё
💳 Способы покупки
📲 Контакты
  • ❤ 1
Post #2066 733

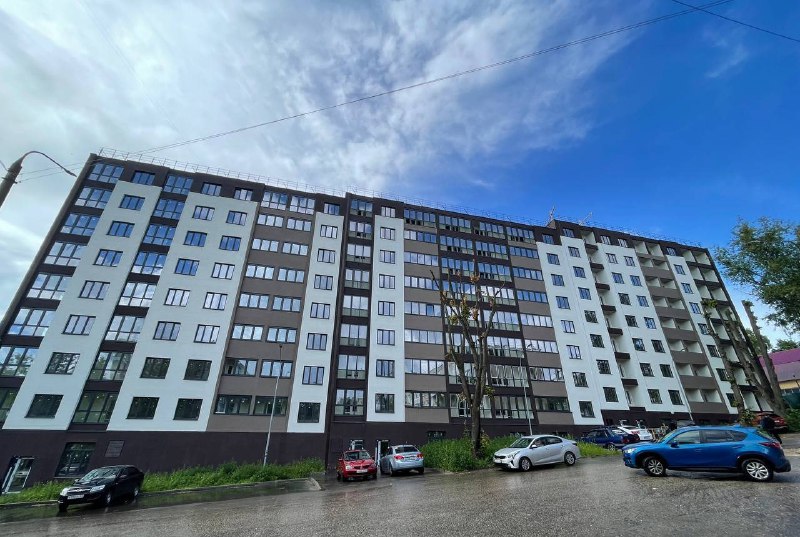

Отчет о ходе строительства дома на улице Жуковского за июнь 2025 г.

🚀 Выполнены следующие работы:
🔹Завершена штукатурка и покраска крылец всех трёх подъездов, а также установлен водоотвод
🔹Смонтированы металлические поручни на спусках в приямки и цокольный этаж
🔹Полностью завершены ремонтные работы в местах общего пользования (МОП): локальная штукатурка и покраска стен — 100% готовность
🔹Ремонт фасада готов на 85%, продолжаем работы
🔹Штукатурка приямков выполнена на 80%
🔹Завершены работы по установке металлических откосов дверей входных групп
🔹Завершены работы по укладке напольной керамической плитки
🔹Оконщики приступили к монтажу отливов, работы по остеклению лоджий продолжаются

🔜 Мы активно движемся к завершению, чтобы ваш дом стал ещё уютнее! Следите за обновлениями!

🌑 Ждём Вас в наших офисах продаж:
• г. Владимир, проспект Ленина, д. 71Б, +74922600101
• г. Ковров, проспект Ленина, д. 49,
+74922600102, 88002226001
______________________
🏢 Квартиры Строим Групп
🏘 Все новостройки города
🏠 Готовое жильё
💳 Способы покупки
📲 Контакты
  • ❤ 6
Older posts →
Threads Profile ViewerView any public Threads profile without an account.Open ThreadLook →Writing with AI? Make it sound human.Metric37 rewrites AI drafts so they read naturally. Free AI detector, 1,500 words free.Try Metric37 →
