🏗 Отчет о ходе строительства
🏠 ЖК АУРУМ
📅 Октябрь 2025 года
Монолитные работы:

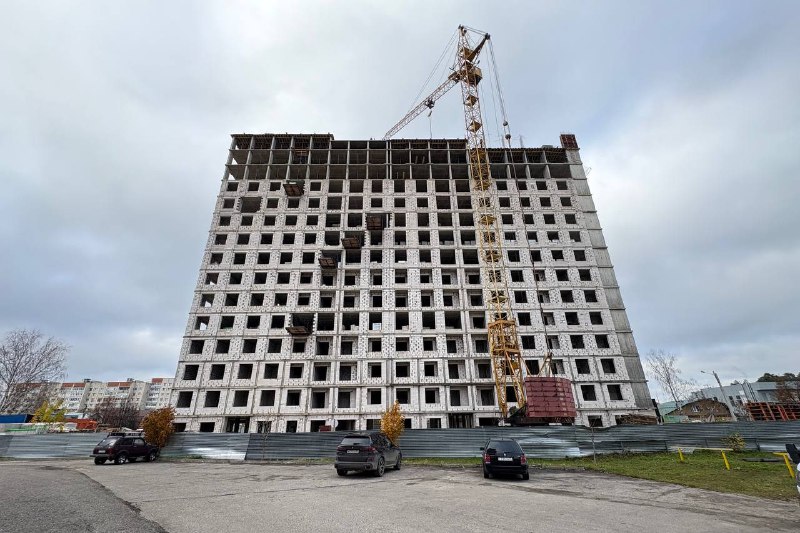

🔹В 1 секции выполнено бетонирование вертикальных конструкций 15 этажа и технического этажа, а также плиты покрытия техэтажа
🔹Во 2 секции произведено бетонирование плиты покрытия 15 этажа и технического этажа
🔹Общий объем принятого бетона за отчетный период — 270 м³
🔹Смонтированы лестничные марши:
▫️ в 1 секции — до 14 этажа
▫️ во 2 секции — до 11 этажа
Кладочные работы:
🔹Выполнена каменная кладка на 6 и 7 этажах — 100%
🔹Кладка 8 этажа выполнена на 70%
🔹Кладка 5 этажа выполнена на 70%
🔹Начаты работы по кладке парапета кровли — 10% от общего объема
🔹Периметр здания закрыт кладкой до 12 этажа
🔹Внутри здания выполнена кладка на 2–4 и 6–7 этажах
🔹Завершена кирпичная кладка в зоне паркинга
Дополнительные работы:
🔹Производилась шлифовка железобетонных конструкций
🔹 Выполнялась заделка технологических отверстий
🌑 Ждём Вас в наших офисах продаж:
• г. Владимир, проспект Ленина, д. 71Б, +74922600101
• г. Ковров, проспект Ленина, д. 49,
+74922600102, 88002226001
______________________
🔹Квартиры в ЖК Аурум
🔹Все новостройки города
🔹Готовое жильё
🔹Способы покупки
🔹Контакты
Post #2377
875







- ❤ 3
- 👍 2
- 🔥 2
