Динамика строительства ЖК "Университетский", г. Волгоград, февраль 2025 г.
ЖИЛОЙ ДОМ №2
• Монолитные работы на уровне 20 этажа

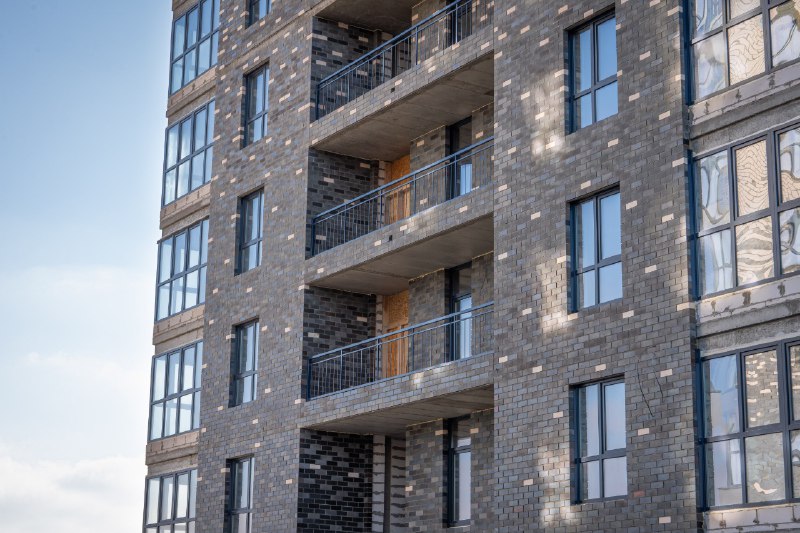

• Кирпичная кладка наружных и внутренних стен на уровне 10-14 этажей
• Установка внутренних перегородок из пазогребневых плит до 10 этажа
• Монтаж окон: 1-8 этажи - 100%, 9 этаж – 60%
• Устройство стяжки пола: 1-6 этажи – 100%, 7 этаж – 50%
• Отделка квартир и МОП: 1- 7 этажи
• Монтаж квартирных дверей: 1-3 этажи
• Прокладка инженерных сетей: электрика 1-12 этажи, отопление 1-8 этажи
ПАРКИНГ
• Завершается железобетонные работы
• Монолитные работы выполнены на 50%
• Ведется устройство плиты покрытия верхнего уровня
