Ход строительства района Новокольцовский, июнь 2026 год
Дом №5

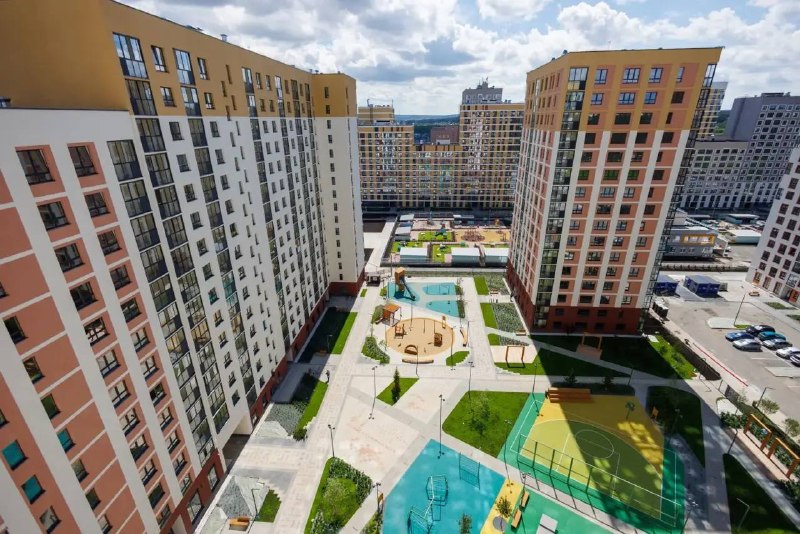

- Заканчиваются работы по благоустройству двора и придомовой территории, а также по отделке внутри квартир
- Получено разрешение на ввод объекта в эксплуатацию
Дом №7, 1 этап
- Ведутся монолитные работы
- Осуществляется заливка конструкций на уровне 7 и 8 этажей
- Ведутся кладочные работы с 1 по 4 этаж
