Динамика строительства дома Logos🏗
На объекте завершены работы по устройству фундаментной плиты.

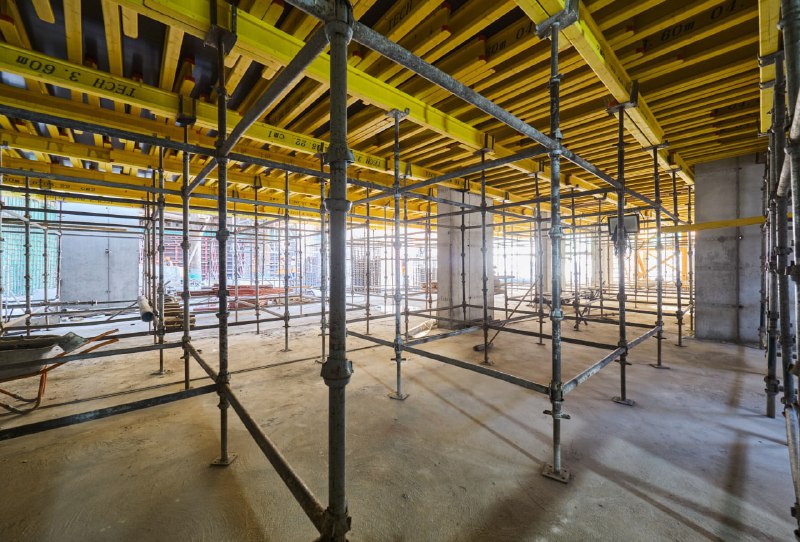

В настоящее время на строительной площадке продолжаются работы по устройству подземного паркинга:
Горизонтальная гидроизоляция - выполнено 100%
Вертикальная гидроизоляция - выполнено 60%
Вертикальные конструкции -2 уровня паркинга - выполнено 95%
Плита перекрытия -2 уровня паркинга – выполнено 35%
Начаты работы по возведению вертикальных конструкций -1 уровня паркинга.
