ЭТОТ дневник строительства

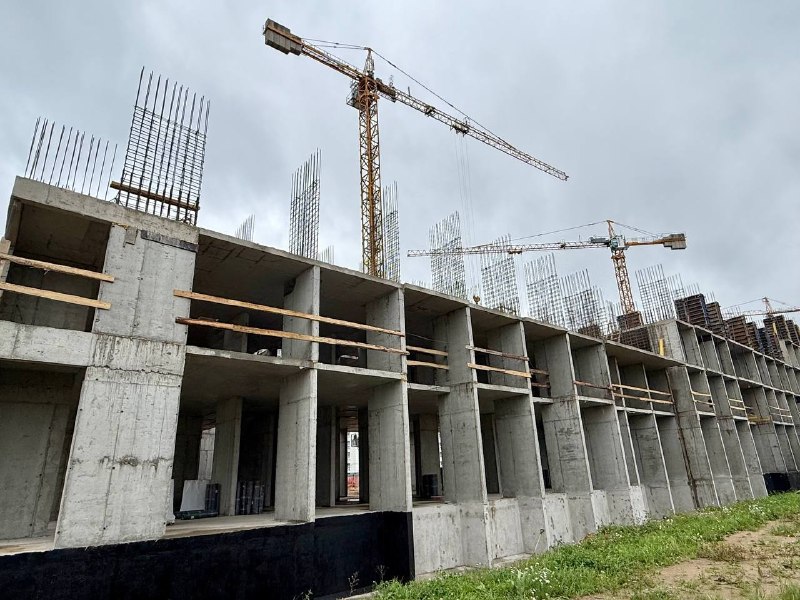

Продолжаем возводить этажи и готовимся к следующим этапам.

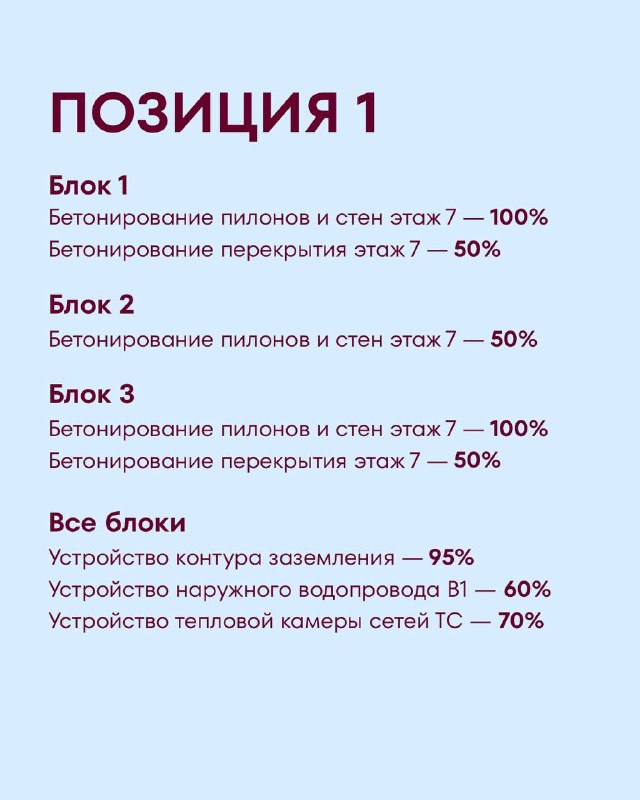

🏗️ПОЗИЦИЯ 1
Блок 1
Бетонирование пилонов и стен этаж 7 — 100%
Бетонирование перекрытия этаж 7 — 50%
Блок 2
Бетонирование пилонов и стен этаж 7 — 50%
Блок 3
Бетонирование пилонов и стен этаж 7 — 100%
Бетонирование перекрытия этаж 7 — 50%
Все блоки:
Устройство контура заземления — 95%
Устройство наружного водопровода В1 — 60%
Устройство тепловой камеры сетей ТС — 70%
🏗️ ПОЗИЦИЯ 3
Блок 1
Бетонирование пилонов и стен этаж 5 — 100%
Бетонирование перекрытия этаж 5 — 50%
Блок 2
Бетонирование пилонов и стен этаж 5 — 50%
Бетонирование перекрытия этаж 4 — 100%
Бетонирование пилонов и стен этаж 4 — 50%
Все блоки:
Устройство контура заземления – 80%
Устройство тепловой камеры сетей ТС – 70%
Устройство наружного водопровода В1 – 60%
Устройство котлована и песчаного основания трассы ТС – 70%
Подписывайтесь, чтобы получать все новости про ЖК «ЭТОТ» первыми
