我当时看到这个的时候被气笑了,这要放国内不高低得查你一顿撸几个人下来,然而老日没有,甚至铁路还在继续修下去,并且为了给施工让路在1971年拆掉了原先小顿别-歌登的町营轨道。(……)
因为规划的第二大曲隧道穿过破碎带,最后70米挖了半年还死了两个人,终于在1973年花费5亿7000万日元贯通。这个时候1975年的十年大计已经赶不上了,因为仁宇布一侧当年5月才起工,还剩6.5公里连路基都没有,枝幸一侧45公里路基也只是「几乎」修完,因此铺轨的时间被推后到了1976年,全线开通则预计要到1978年。
但实际上1978年达成的进度是刚把路基全线修通,预计开业已经被推迟到了1980年,而且之前修好的路基又再次长出了树……

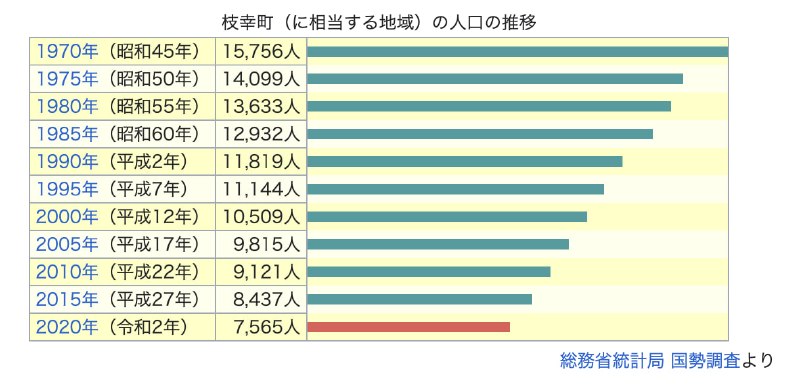

并且人口还在持续不断下跌,公路条件还在持续不断改善
