В Левел Войковская (этап 1) завершили возведение монолита подземной части всех корпусов, ведём работы в паркинге. Продолжаем вертикальную гидроизоляцию всех корпусов. Возводим монолитные конструкций надземной части во всех корпусах на уровне 2-го этажа.
В Левел Южнопортовая (этапы 1.1 и 1.2) в корпусе 1 ведём фасадные работы и внутреннюю отделку — готово 95%, проводим пусконаладку инженерных систем. Возводим монолит в корпусе 3 на 58-м этаже. Продолжаем устройство фасадов, а также прокладку внутренних инженерных систем в корпусах 2 и 3. Мы получили разрешение на ввод в эксплуатацию корпусов 4, 5, 6 и 7, совсем скоро мы пригласим будущих жителей на выдачу ключей.
В Левел Южнопортовая (этапы 2 и 3) в корпусе 12 возводим монолит 6-го надземного этажа, в корпусе 11 возводим монолит 3-го этажа. Завершили устройство фундамента корпуса 8 и приступили к возведению монолита 1-го подземного этажа. Продолжаем фундаментные работы в корпусах 9 и 10. В полном объёме выполнили кровельные работы в корпусах этапа 3, продолжаем финишную отделку мест общего пользования, а также проводим пусконаладку внутренних инженерных систем.
В Левел Нижегородская выполняем фасадные работы — готовность 78%. Ведём отделку в местах общего пользования — готовность 76%. Проложили 81% внутренних инженерных систем во всех корпусах. Ведём пусконаладочные работы лифтового оборудования и подготовку к комплексным испытаниям.
В Левел Звенигородская продолжаем устройство вертикальных конструкций надземной части: в корпусах 1 и 2 выполнено 91 и 59% соответственно. Ведём кладку стен и перегородок: в корпусе 1 готово 66%, в корпусе 2 — 48%. Продолжаем остекление корпусов, в корпусе 1 смонтировали 61% светопрозрачных конструкций, в корпусе 2 — 35%. Прокладываем внутренние инженерные системы в корпусах и паркинге.

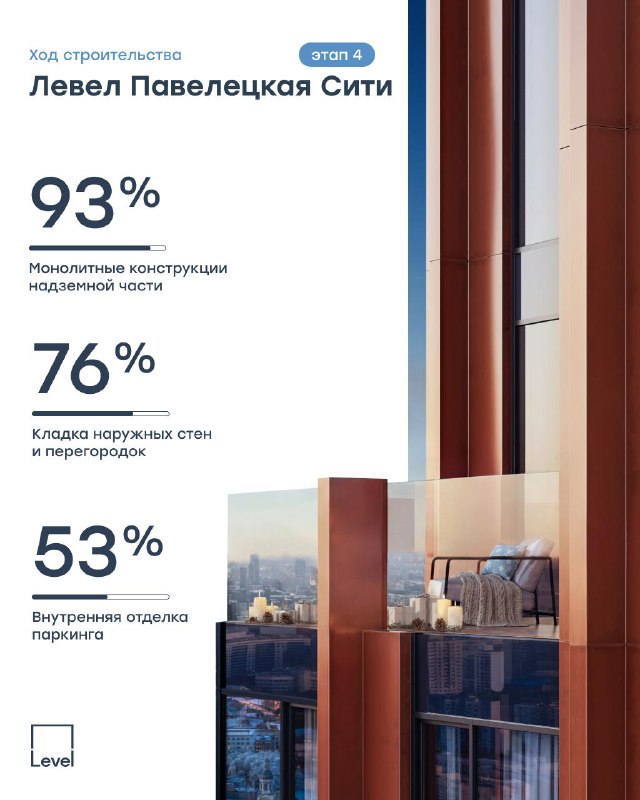

В Левел Павелецкая Сити (этап 4) возводим монолит в корпусе 15 на уровне 33-го этажа. Монтируем навесной вентилируемый фасад во всех корпусах и оконные конструкции в корпусах 13 и 14 — прогресс 12 и 21% соответственно. Прокладываем внутренние инженерные системы во всех корпусах. Прогресс по отделке паркинга — 53%.
В Левел Селигерская (2-я очередь) продолжаем устройство кровли корпуса 3 — реализовали 15%. Ведём установку оконных конструкций: готовность в корпусе 3 — 85%, в корпусе 5 — 95%. Прогресс по устройству фасадов в корпусах 3 и 5 – 26 и 28% соответственно. Приступили к внутренней отделке в корпусе 3.
В Левел Мичуринский (этапы 3 и 4) продолжаем фасадные работы корпусов этапа 3 — готовность 73%, а также монтаж окон — реализовали 98%. Ведём прокладку внутренних инженерных систем: отопление, водоснабжение и вентиляция реализованы на 83%, электроснабжение и слаботочные сети — на 73%. Проводим устройство кровли во всех корпусах этапа 4, а также фасадные работы и монтаж окон — прогресс 22 и 18% соответственно. Завершаем каменную кладку надземной части всех корпусов — прогресс 95%.
В Левел Мичуринский (этап 5, учебный комплекс) ведём устройство фасадов — готовность 80%. Остекление выполнили на 69%. Продолжаем кладку внутренних стен и перегородок — прогресс 91%, а также прокладку наружных и внутренних инженерных коммуникаций.
В Левел Лесной в доме 24 завершаем гидроизоляцию стилобатной части и устройство кровли корпусов — готово 87 и 75%. Продолжаем монтаж окон и прокладываем внутренние инженерные системы — прогресс 80 и 30%. В доме 26 завершили устройство монолита в корпусе 2, продолжаем работы в корпусах 1 и 5 — возвели 85%. Приступили к каменной кладке в корпусе 5, продолжаем работы в корпусах 1 и 2. Ведём отделку индивидуального теплового пункта и помещения насосной.
