Представляем отчет о ходе строительства жилого квартала КОД Сокольники по итогам сентября.
На площадке первой очереди:
🏗️ Разработка котлована и вывоз грунта выполнены на 40%. На площадке задействовано 20 самосвалов.
🏗️ Завершено устройство испытательных и анкерных буронабивных свай. Система водопонижения смонтирована и запущена.
🏗️ Разработка рабочей документации на основные свайные поля корпусов 2.1 и 2.2 завершена.
🏗️ Устройство буронабивных свай основного свайного поля корпуса 2.1 выполнено на 100%. На корпусе 2.2 работы выполнены на 50%: продолжаются бурение скважин, установка арматурных каркасов и бетонирование.
🏗️ Устройство пластового дренажа выполнено на 10%. Он предназначен для отвода грунтовых вод от оснований будущих зданий.

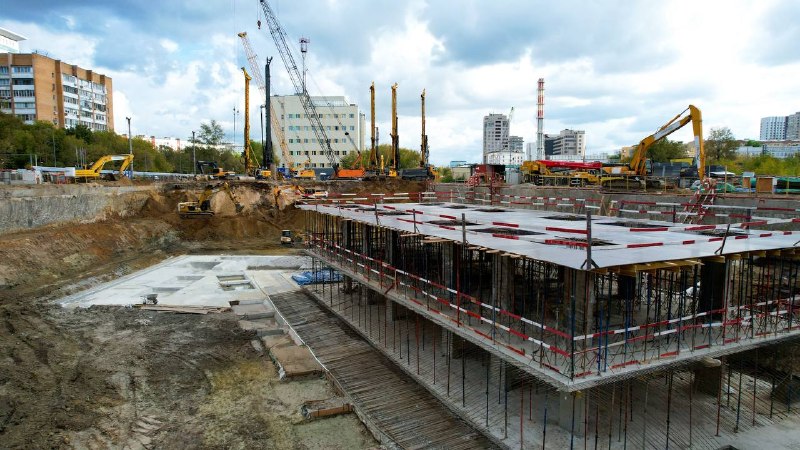

🏗️ Пионерная фундаментная плита на первой захватке выполнена на 90%.
🏗️ Устройство распорной системы котлована на первой захватке выполнено на 50%. Это временная инженерная конструкция, которая воспринимает горизонтальное давление грунта, укрепляет стены котлована и удерживает их в проектном положении.
Павел Рудаков, руководитель проекта КОД Сокольники девелоперской компании Новая Эра, отмечает, что строительство идет с соблюдением утвержденного графика.
Следите за ходом строительства проекта в режиме онлайн на сайте
