Динамика строительства «Горького, 2А» | Июнь 2026 🏗
— Завершены работы по штукатурке стен и устройству стяжек 3-й секции.
— В полном объёме выполнена прокладка кабельных линий внутренних инженерных сетей, электроснабжения и слаботочных систем.
— Монтирована система отопления, за исключением установки внутрипольных радиаторов.
— Выполняются работы по отделке МОП (мест общего пользования) в 1-й и 2-й секциях.

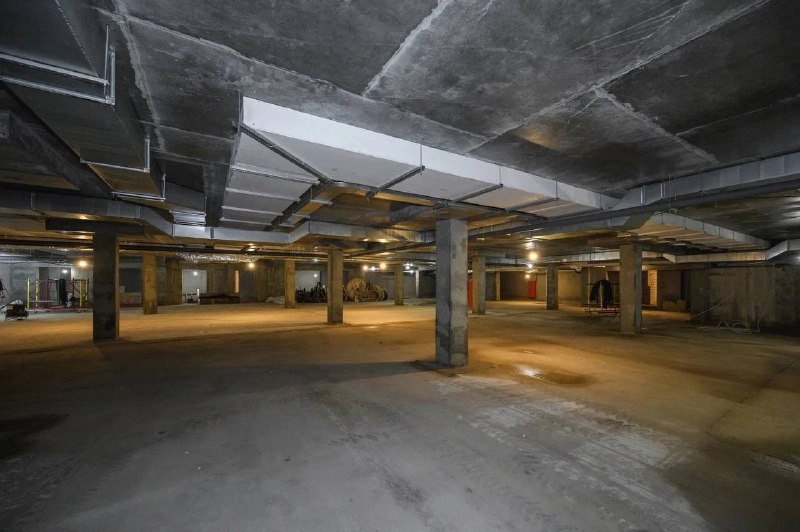

— Ведется подготовка паркинга под отделочные работы;
- приступили к нанесению декоративного покрытия на мокром фасаде.
— Продолжается монтаж стеклофибробетонных элементов фасада.
— Ведется прокладка наружных электрических кабелей от ТП (трансформаторной подстанции) до ВРУ (вводного распределительного устройства).
— Выполняется устройство подпорных стенок на дворовой территории.
Общая готовность дома — 73%.
