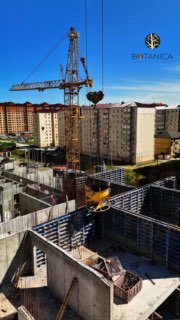

🏗 Отчёт о ходе строительства за сентябрь — ЖК BOTANICA
BOTANICA 1
Блок А:
• Завершаются работы по устройству мокрого и вентилируемого фасада.
• Продолжается монтаж лифтового оборудования.
Блок Б:
• Выполнено армирование перекрытия 17 этажа.
• Ведутся работы по устройству мокрого фасада.
• Завершается стяжка полов в местах общего пользования.
• Продолжается монтаж входных дверей.
Блок В:
• Завершено бетонирование парапета.
Блок Г:
• Работы по устройству вентилируемого и мокрого фасада.
• Идёт устройство стяжки пола.
Блок Д:
• Продолжаются работы по монтажу вентилируемого и мокрого фасада.
Блок Е:
• Завершено бетонирование каркаса 1 этажа.
Паркинг:
• Проводится армирование каркаса.
• Завершается армирование и устройство опалубки перекрытий и ригелей.
• Выполнено бетонирование элементов каркаса паркинга.
BOTANICA 2
Блок А:
• Выполнено бетонирование стен 10 этажа.
Блок Б:
• Завершено бетонирование стен 10 этажа.
• Кладка наружных и внутренних стен 9 этажа.
Блок В:
• Бетонирование стен 6 этажа.
