Побывал на Ачинской ТЭЦ. Вместе с управляющим директором АГК Виталием Пригариным посмотрели, как предприятие работает после начала отопительного сезона и какие задачи сейчас решают специалисты.

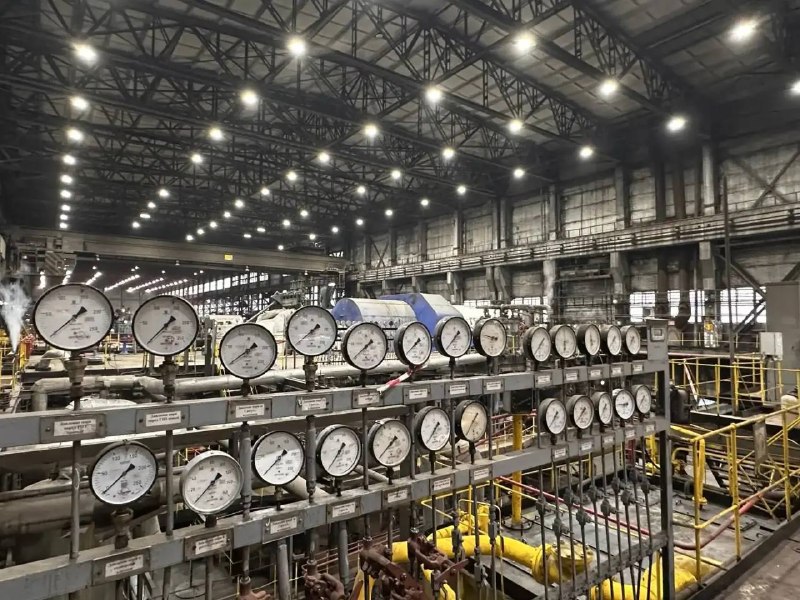

Шесть котлов и пять турбин находятся в работе. Котёл №5 проходит капитальный ремонт, его планируют завершить до 30 октября. На котле №7 идёт текущий ремонт — до 14 октября. На турбине №3 завершаются пусконаладочные работы после капитального ремонта.
По словам директора ТЭЦ Андрея Килочицкого, из 13 мероприятий, намеченных к отопительному периоду, 11 уже выполнены. Ещё два находятся в процессе. Параметры городской теплосети на коллекторах соответствуют утверждённому графику.
Посмотрели и новый участок — здесь монтируют турбоагрегат №7 ПТ-90. После запуска он увеличит электрическую мощность предприятия и поможет комбинату обеспечивать свои потребности в тепле и электроэнергии в период длительных ремонтов основных агрегатов.
В целом работа идёт в штатном режиме, а то, что пока находится в ремонте, должно быть завершено в установленные сроки.
