После завершения отопительного периода филиалы ГУП «ЖКХ РС(Я)» приступят к ремонтной кампании.

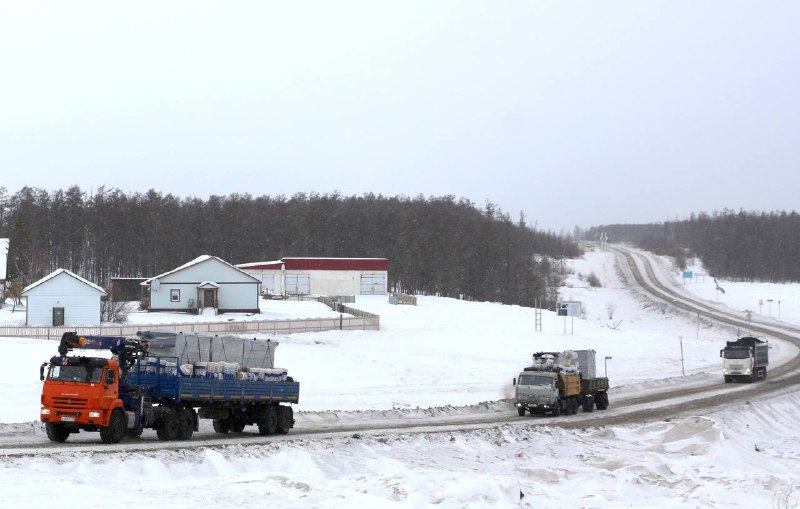

В рамках подготовки к очередному отопительному сезону мы заранее доставили основные объемы оборудования и материалов в арктические филиалы в период зимнего сообщения.
Центральные, вилюйские и заречные филиалы уже обеспечены продукцией производственно-технического назначения на 80%, оставшиеся поставки будут выполнены в навигационный период.
По ремонтной программе запланировано заменить 81 единицу котлового, 82 единицы насосного, 12 единиц горелочного и 39 единиц тягодутьевого оборудования. Предстоит замена и капитальный ремонт инженерных сетей протяженностью 44 км: 32,5 км тепловых, 10,3 км водопроводных и 1,2 км сетей водоотведения.
Все работы направлены на обеспечение бесперебойной и надежной работы объектов коммунальной инфраструктуры в осенне-зимний период.
