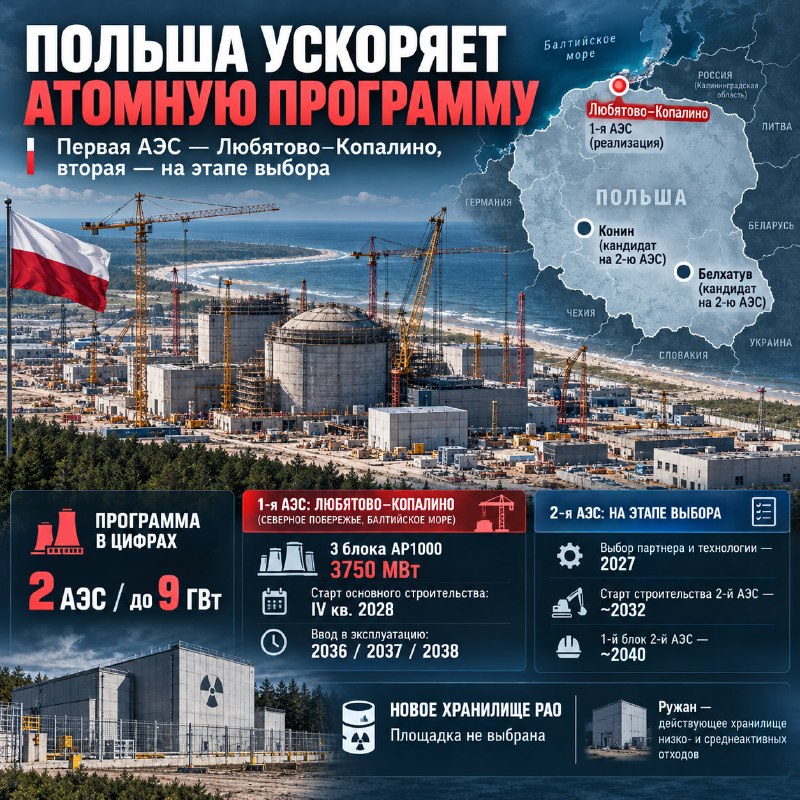

Польша ускоряет атомную программу
Польша переходит от стратегического планирования к практической реализации крупной атомной программы. Обновленная программа предусматривает строительство двух АЭС общей мощностью до 9 ГВт, однако проекты находятся на разных стадиях. Первая станция в Любятово-Копалино уже получила конкретную площадку, технологию AP1000, инвестора, подрядчика и график ввода энергоблоков, тогда как по второй АЭС еще предстоит определить окончательное место строительства, технологического партнера и финансовую модель.
Основное строительство первой станции должно начаться в IV квартале 2028 года, а три блока планируется вводить последовательно в 2036-2038 годах. На 2025-2030 годы государство предусматривает около 15,36 млрд долларов собственного капитала, который станет частью более широкой финансовой схемы с привлечением заемных средств.
